一、計畫內容

    (一)、經費:1.75億餘元

    (二)、期程:113年3月~114年9月

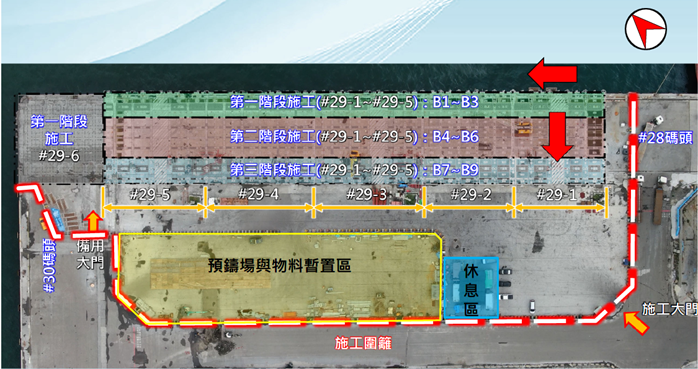

    (三)、主要工項:

  1. 法線邊梁部分直梁敲除整建
  2. 橫梁全面更新
  3. 岸電設施預留
  4. 版面整建
  5. 岸電管路施作
  6. 輪擋及附屬設施

二、本工程特色

  1. 採用鋸切工法拆除舊結構單元,未干擾版下海中生態:本工程現場拆除工作全以鋸切、鍊切吊離現地,再另於港區提供之預鑄場打除及破碎,拆除過程未擾動既有潮間帶生態系統。
  2. 新設半預鑄工法輔以活動式施工構台,大幅減少版下作業:更改過去全場鑄維修整建工法底部支撐,混凝土大量澆置及水下施作等高風險作業且有效降低環境衝擊。
  3. 新設岸電、岸水系統及新增繫靠設施,增值碼頭功能,使符合綠色港口政策。
  4. 全面檢討老舊碼頭承載力,提升繫船柱設計容量,預為將來繫靠更大噸數船舶做準備。
  5. 首次採用鍍鋅鋼筋整建老舊碼頭,將大幅減緩鹽害對鋼筋之影響,達增加耐久性、減輕維護壓力之功效。
